Akkuyu Nükleer Santrali’ndeki ertelemelerin arkasındaki ambargo detayları netleşti

Akkuyu Nükleer Santrali’ndeki ertelemelerin arkasındaki ambargo detayları netleşti

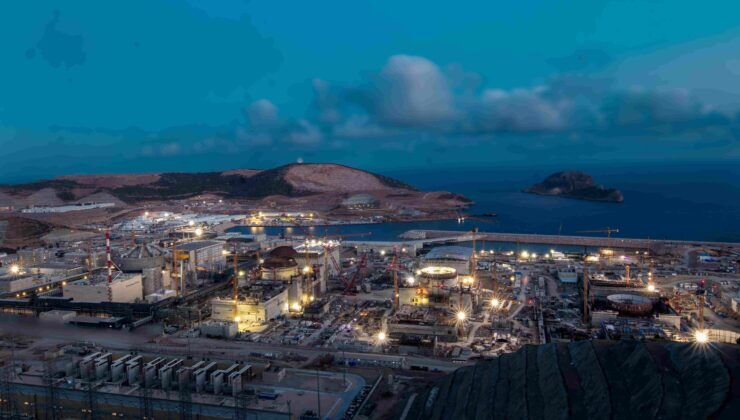

Mersin sınırları içerisinde yapımı devam eden Akkuyu Nükleer Güç Santrali için ilk ünitenin devreye alınma takviminde son aşamaya gelinirken, geçmişten bu yana yaşanan takvim kaymalarının perde arkası netleşti.

25/07/2026 05:07
Akkuyu Nükleer Santrali’ndeki ertelemelerin arkasındaki ambargo detayları netleşti

Ali Osman Polat

Rusya Devlet Nükleer Enerji Kuruluşu Rosatom, Türkiye’nin ilk nükleer santrali konumundaki Akkuyu NGS projesinde ilk ünitenin faaliyete girmesine yönelik çalışmalarda son evreye geçildiğini duyurdu. Rosatom Genel Müdürü Aleksey Likhachev, Enerji ve Tabii Kaynaklar Bakanı Alparslan Bayraktar ile gerçekleştirdiği zirvenin ardından yaptığı değerlendirmede, sahadaki devreye alma süreçlerine başlamak için önlerinde yalnızca birkaç ay kaldığını aktardı.

akkuyu ngs nin devreye girmesine aylar kaldi peki neden gecikti208478 1

MÜTTEFİK DIŞI BÜROKRASİ VE EKİPMAN AMBARGOSU SÜRECİ UZATTI

Proje takviminde yaşanan ertelemelerin ana sebeplerine değinen Likhachev, uluslararası arenada uygulanan yaptırımlar ile Batılı kurumların müdahalelerinin takvimi doğrudan etkilediğini belirtti. Süreçteki en somut aksama ise Almanya merkezli Siemens Energy şirketinin, santralin elektrik iletim altyapısı için kritik öneme sahip gaz yalıtımlı şalt sahası (GIS) donanımlarını teslim etmekten vazgeçmesiyle yaşandı. Yasağın ardından ana yüklenici firma, sipariş hattını zorunlu olarak Çin menşeli üreticilere kaydırdı.

akkuyu ngs nin devreye girmesine aylar kaldi peki neden gecikti208478 2

FİNANSAL YAPTIRIMLAR VE TEDARİK ZİNCİRİ SEKTELERİ

Aksaklıkların bir diğer finansal ayağını ise Rusya merkezli bankaların uluslararası para transferi sistemi SWIFT ağından çıkarılması oluşturdu. Nakit akışı ve uluslararası alımlarda yaşanan tıkanıklıklara, COVID-19 salgını döneminde küresel çapta bozulan lojistik zincirleri ile sahada görev yapan taşeron firmalarla yaşanan anlaşmazlıklar eklendi.

AÇILIŞ HEDEFİ DÖRT KEZ ERTELENMEK ZORUNDA KALDI

İlk resmi imzaları Mayıs 2010 tarihinde atılan dev projede, ilk ünitenin faaliyete geçmesi için başlangıçta 2023 yılı hedef gösterilmişti. Ardından açıklanan 29 Ekim 2024, 2025 ve takip eden tarihlerdeki hedeflerin tutmaması üzerine güncel açılış takvimi 2026 yılının sonbahar dönemi olarak revize edildi.

YAP İŞLET MODELİYLE 15 YILLIK ALIM GARANTİSİ

Yaklaşık 20 milyar dolar tutarındaki yatırım büyüklüğüyle dikkat çeken santral, Türkiye mevzuatına tabi Akkuyu Nükleer A.Ş. tarafından “Yap-Sahip Ol-İşlet” modeliyle yönetiliyor. Yapılan ikili anlaşmalar çerçevesinde Türkiye, ilk iki ünitede üretilecek elektriğin yüzde 70‘ini, üçüncü ve dördüncü ünitelerdeki üretimin ise yüzde 30‘unu 15 yıl boyunca kilovatsaat başına 12,35 sent sabit bedelle satın almayı taahhüt ediyor.

TOPLAM 4 BİN 800 MEGAVATLIK ÜRETİM KAPASİTESİ

Santral, Rus mimarisi 3+ nesil VVER-1200 tipi reaktörlerle donatılan 4 ayrı güç ünitesinden meydana geliyor. Ünite başına 1.200 megavat kapasite planlanırken, tüm tesis tam kapasiteyle faaliyete geçtiğinde toplamda 4 bin 800 megavat kurulu güce ulaşacak. Şirket, garanti kapsamı dışındaki elektrik üretimini ise serbest piyasa koşullarında tedarikçilere satma hakkını elinde bulunduruyor.

#AkkuyuNGS #NükleerEnerji #Rosatom #EnerjiHaberleri
